充电桩安装这么麻烦?看过你就捋顺了——献给在路上的鹏友

头像
京鹏汇➡️Joker
2021-01-21 20:21


家用充电桩的安装,涉及到物业、国家电网、家桩公司和用户四方,但凡事情经手的人越多,那势必就会更加繁琐,周期也格外长。但电车能够拥有自己的家用充电桩的便利性不言而喻,所以,即使再麻烦也要努力推进。

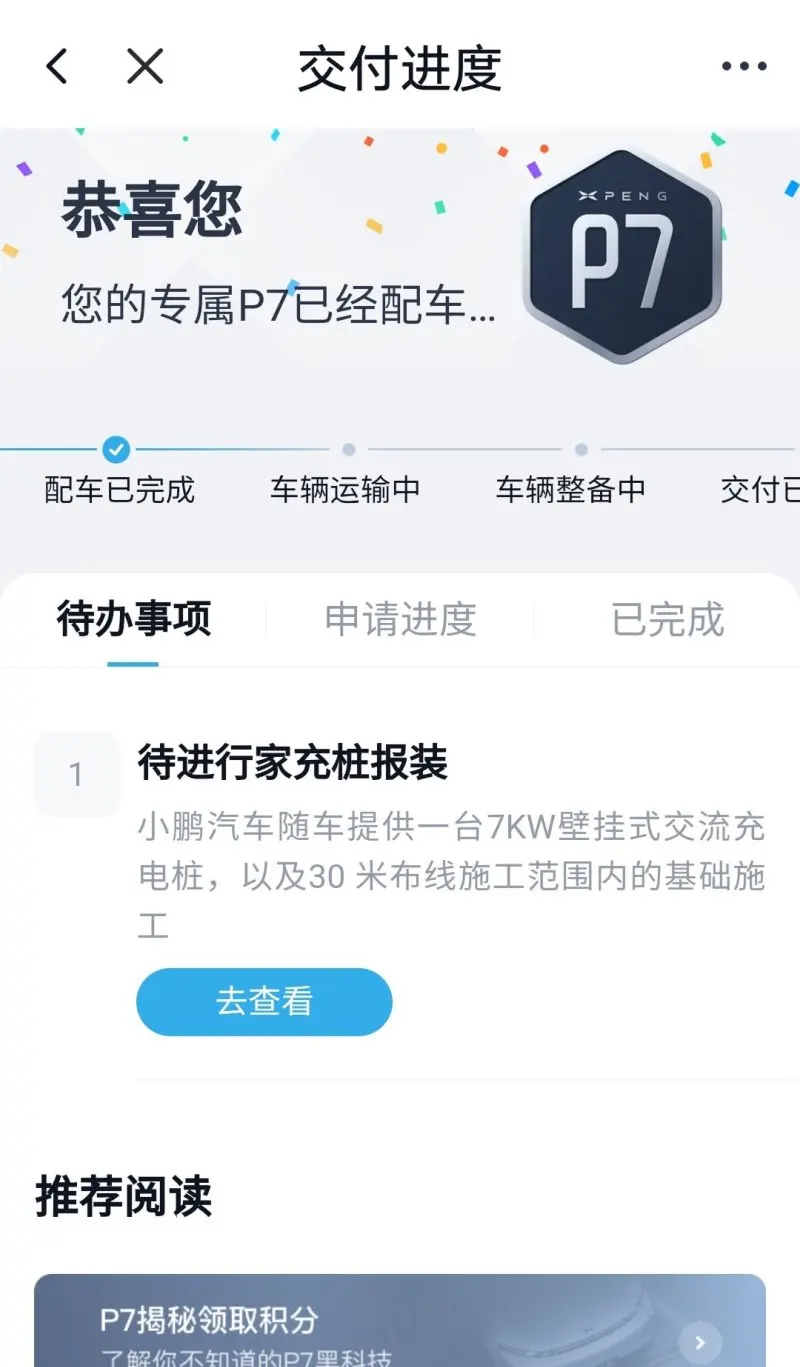

首先,配车完成后,待办事项会出现【待进行家充桩包装】的提醒,这时就可以拨打400进行报装,随后72小时内,会有安装充电桩的人员与车主进行联系,勘察现场,提供后续所需申请材料。



接下来就是向物业公司提交申请,这里值得一说到是,有一个【电动汽车自用充电设施安全承诺书】,需要找自己的销售,销售在经过审批后寄到车主手中。物业公司的不同,申请的周期性或者说结果也大相径庭,所以需要提前办理,有些难缠的物业,需要大家各自百度寻找解决妙招。
我的物业公司让我提交的清单如下:
安装充电桩手续
1、安装充电桩厂家资质复印件加盖公章
2、安装厂家法人身份证复印件,施工负责人身份证复印件加盖公章
3、安装走线示意图
4、相邻车主意见
5、承诺书
6、车主身份证复印件、委托人身份证复印件
7、车主驾驶本复印件
由于我的物业,走充电桩流程只能说是特别特别慢,所以,在准备好物业需要的材料后,大概等待了一个半月的时间,才获得审批,因此,这个等待时间是最长的。

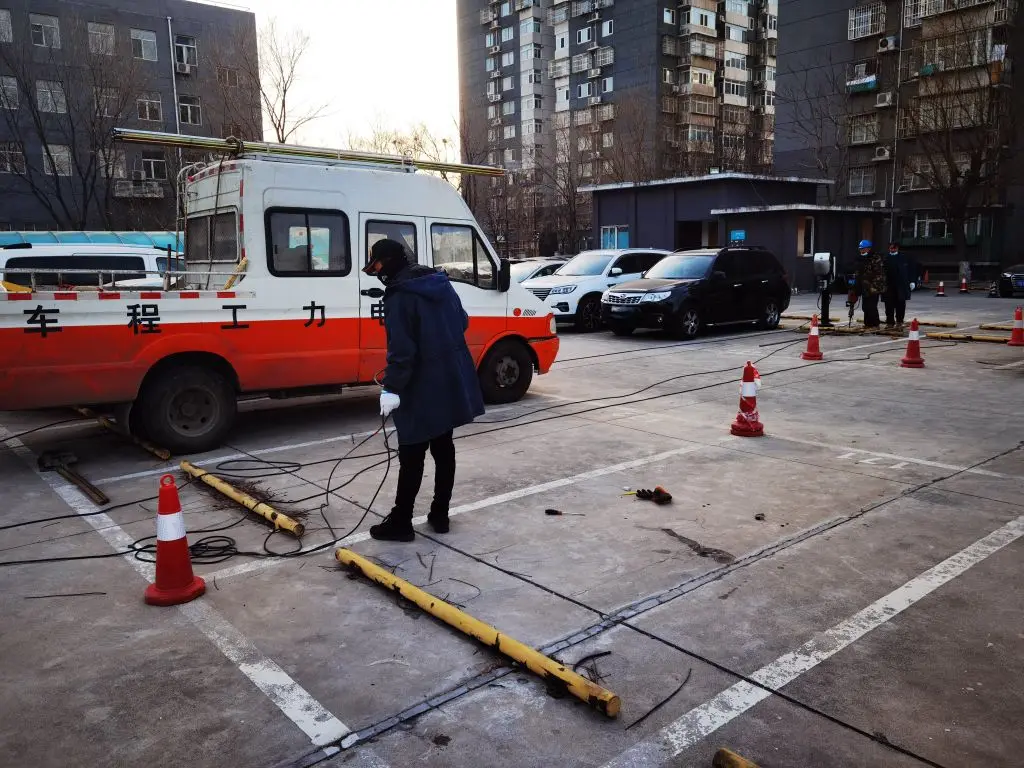

在等待的过程中,我提前和充电公司的人沟通好流程,物业审批后第一时间与充电桩公司进行沟通,预约国家电网和充电桩公司一起到现场收集材料,并制定确切的施工流程。
这次会面之后,充电桩安装过程才正式开始!!!

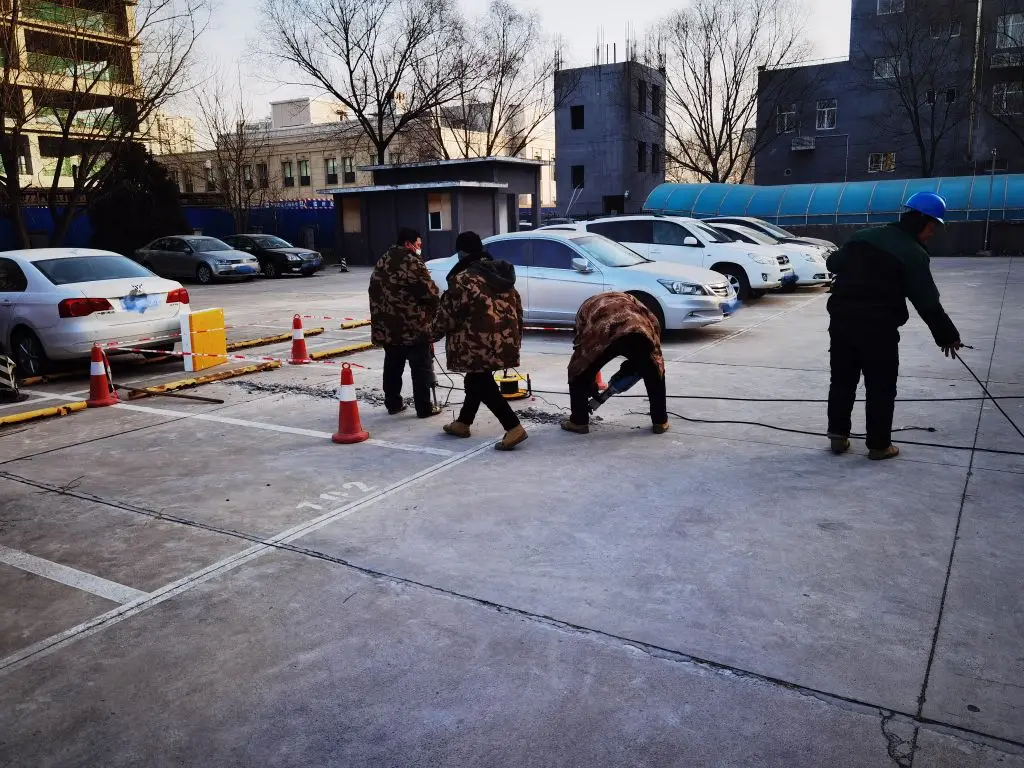

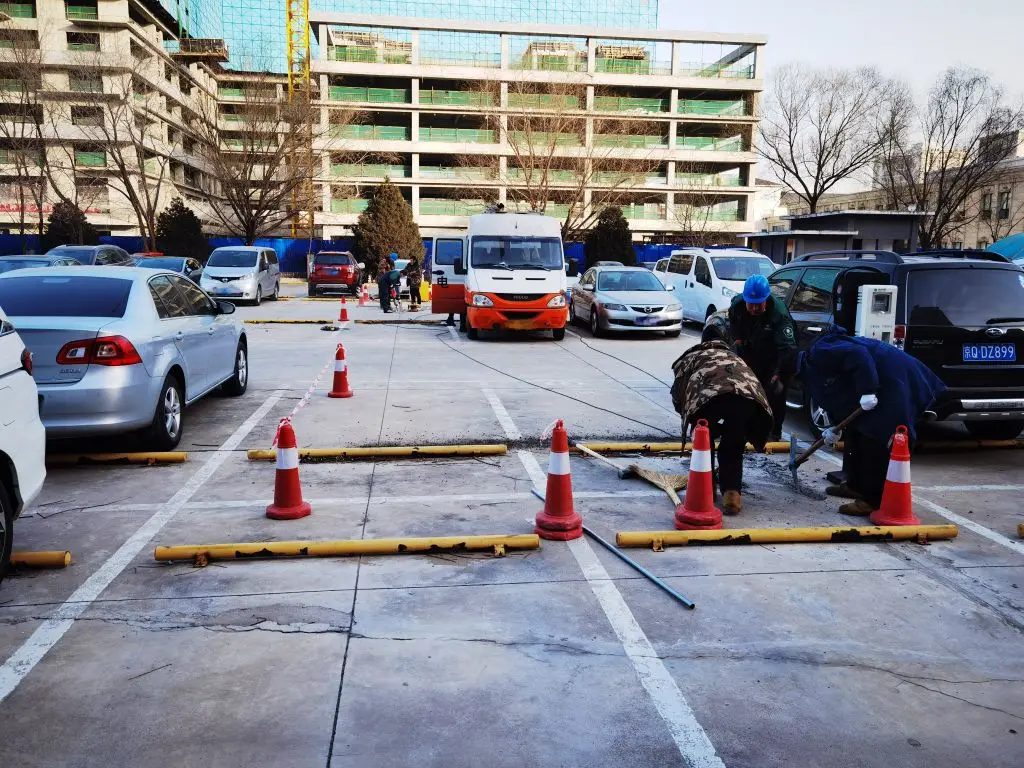

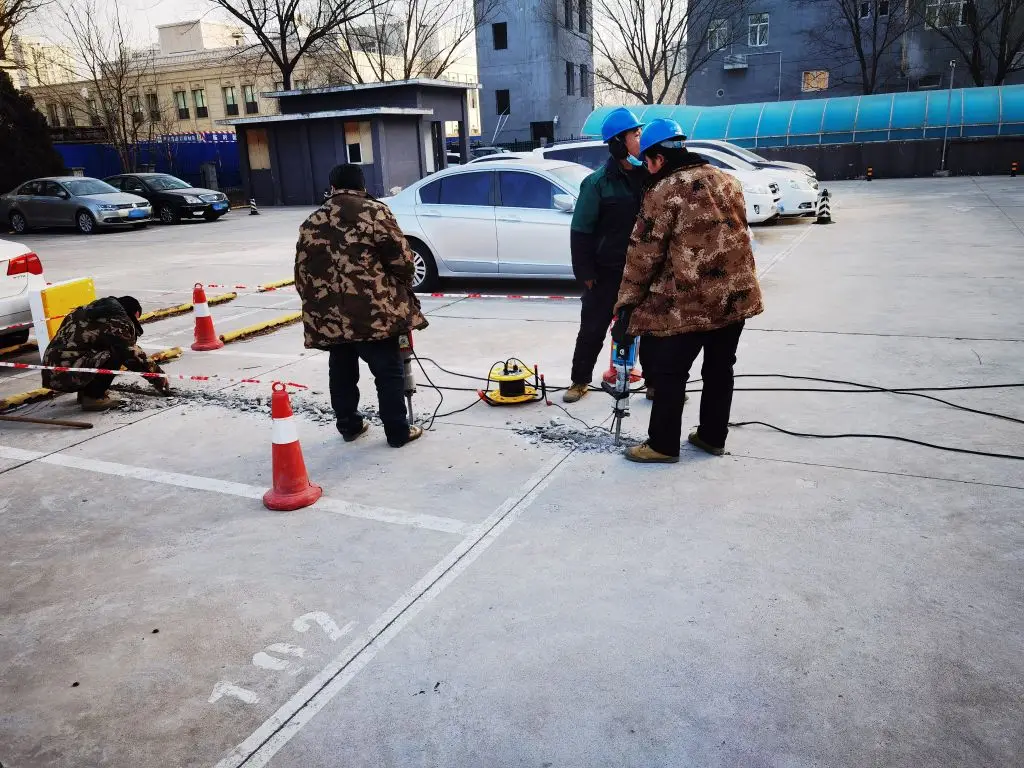

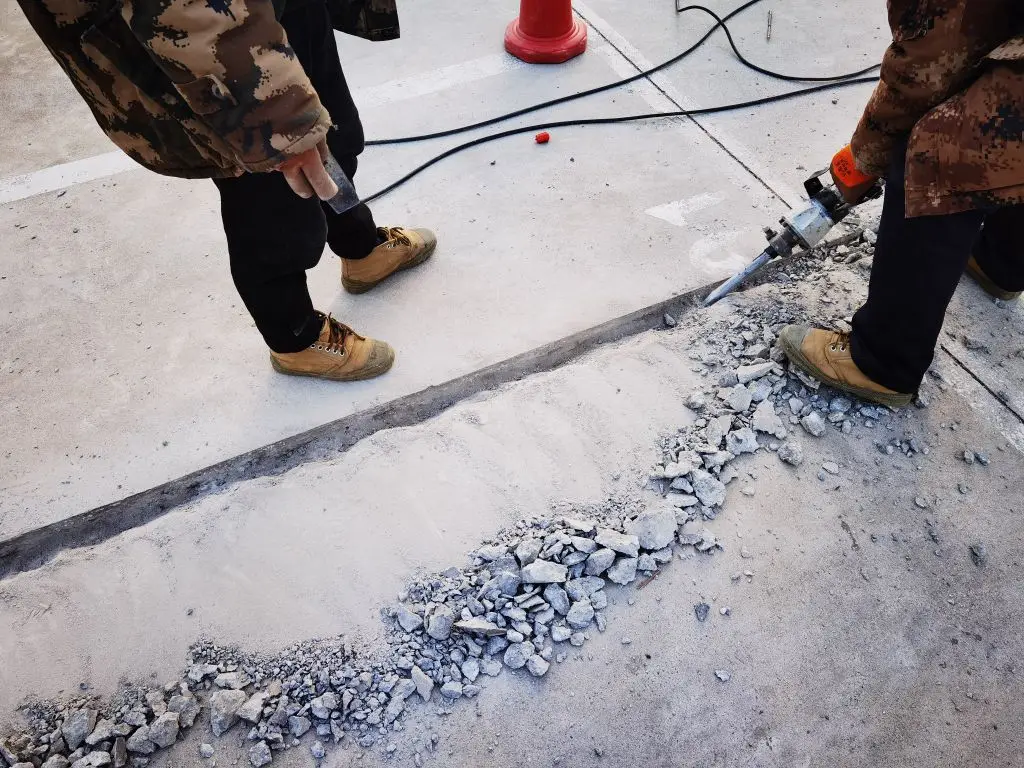

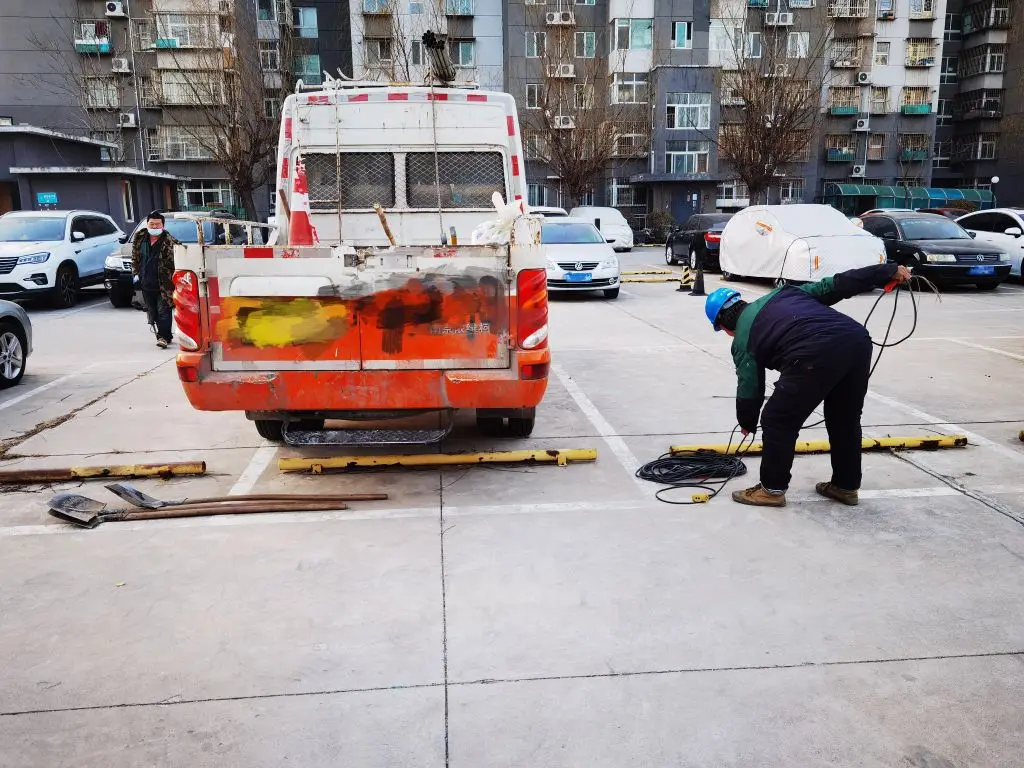

第一个施工过程,是国家电网工作人员,从取源点到我的车位,进行敷设电缆,由于停车场是硬化水泥路面,所以还需要破坏路面,埋完管线后再进行修复,需要提前和走线路径上的车主进行沟通挪车,施工当天,也需要和物业打好招呼。
【这里特别说一下,我的安装是在国家电网新政之前安装,国家电网的人负责施工,电表安装在充电桩上,如果新政实施,电表会安装在取源点附近,电表后的施工、走线就需要安装公司负责。】

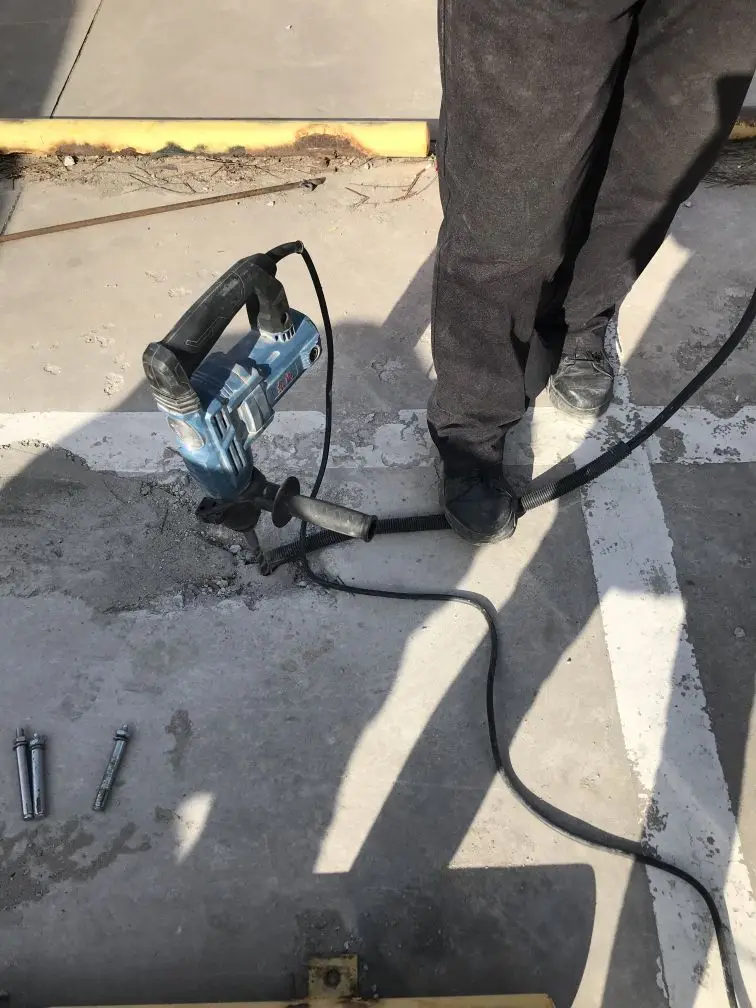

特别提醒,敷设管线时,最好自己备点纸板或者泡沫板,避免伤及其他车辆,造成不必要的麻烦。

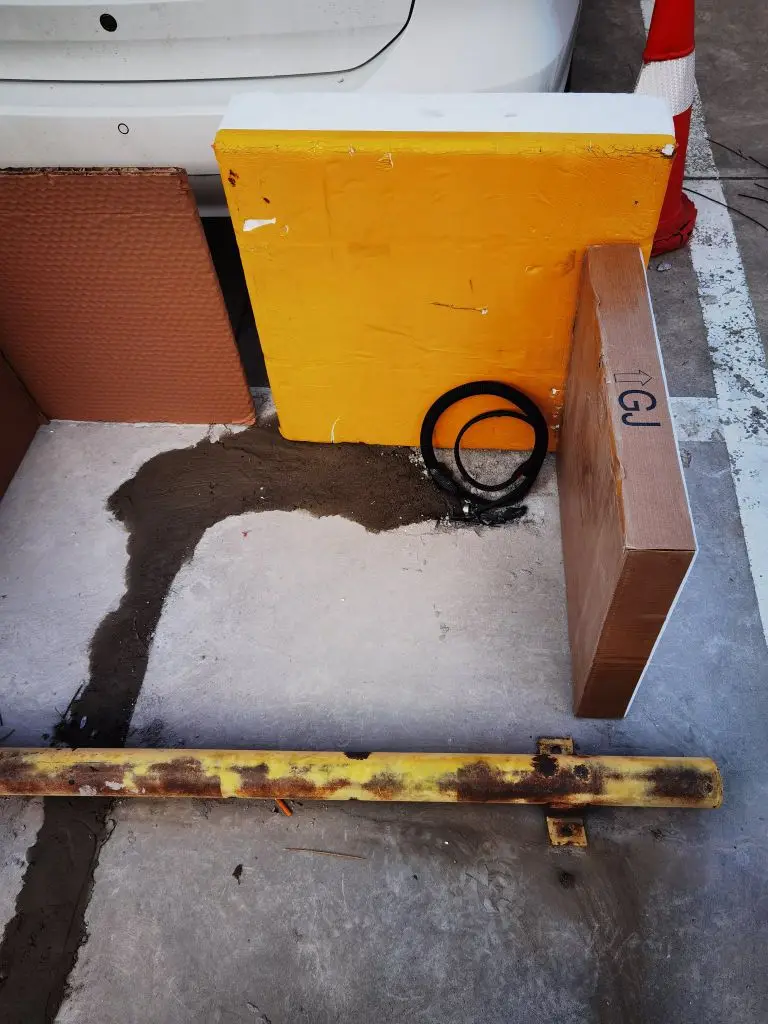

真正进行施工的第一步,算是告一段落,国家电网的人把电表壳留给了我,为了下次安装充电桩时,能够安装在充电桩立柱上。接下来继续联系充电桩公司人员,预约安装充电桩。

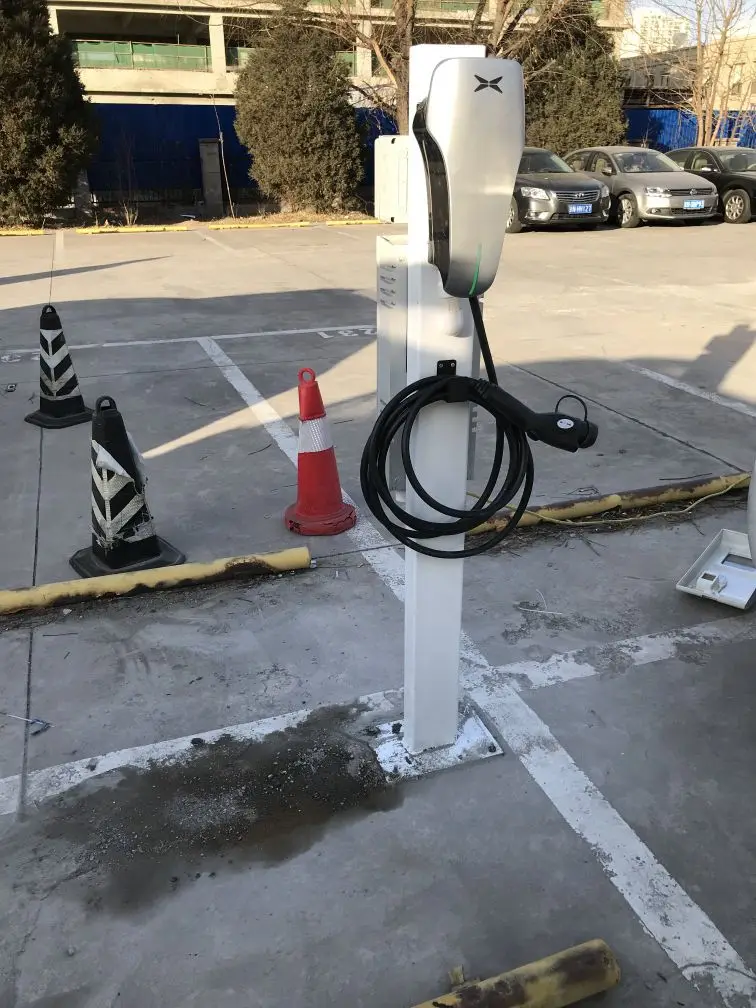

安装完成后,我回家第一时间留影,充电桩外形太帅了,有一种钢铁侠守护小P的感觉!!!

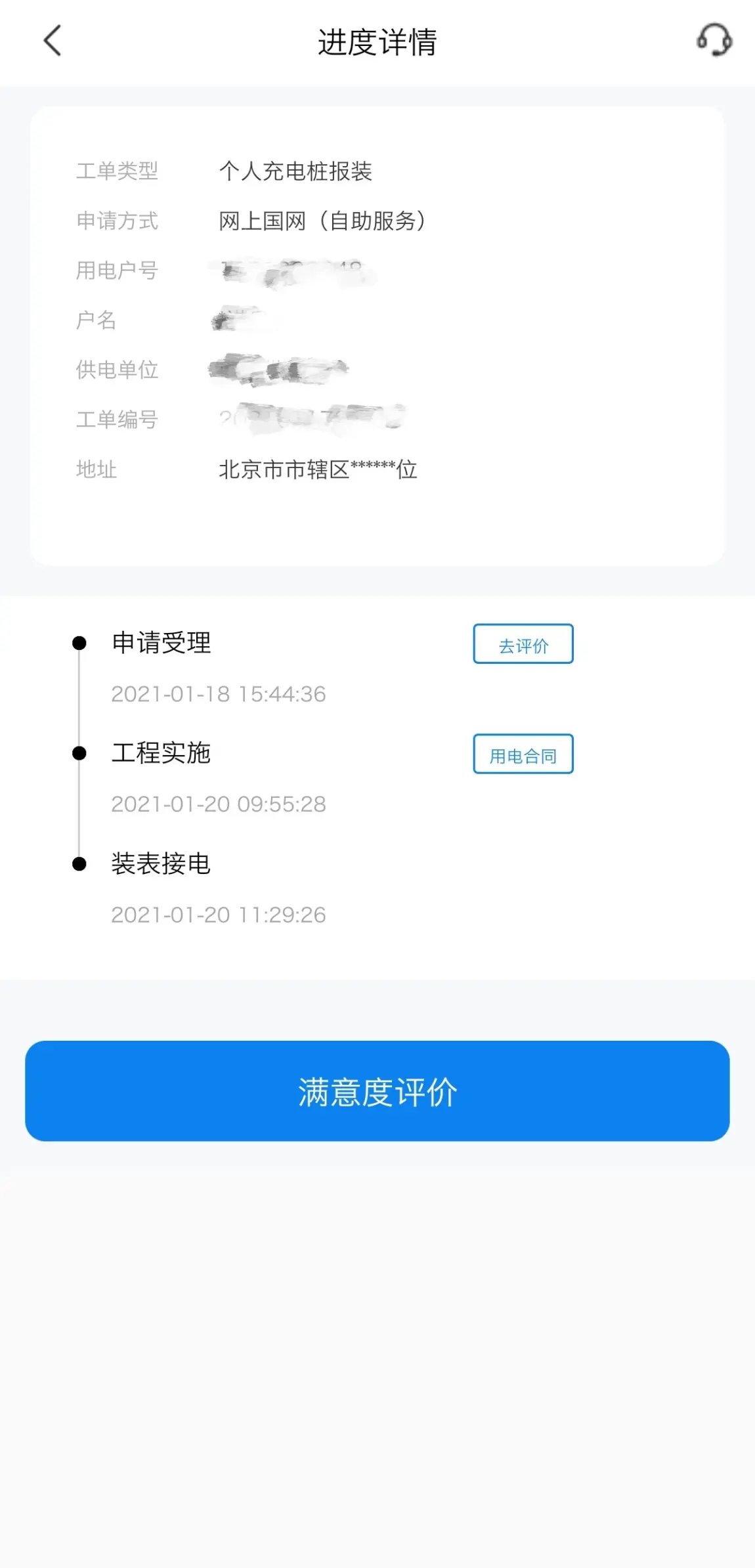

最后,再和国家电网的人联系,国家电网app进行申请电表,电表出来后,国家电网的人上门安装电表,就齐活了~

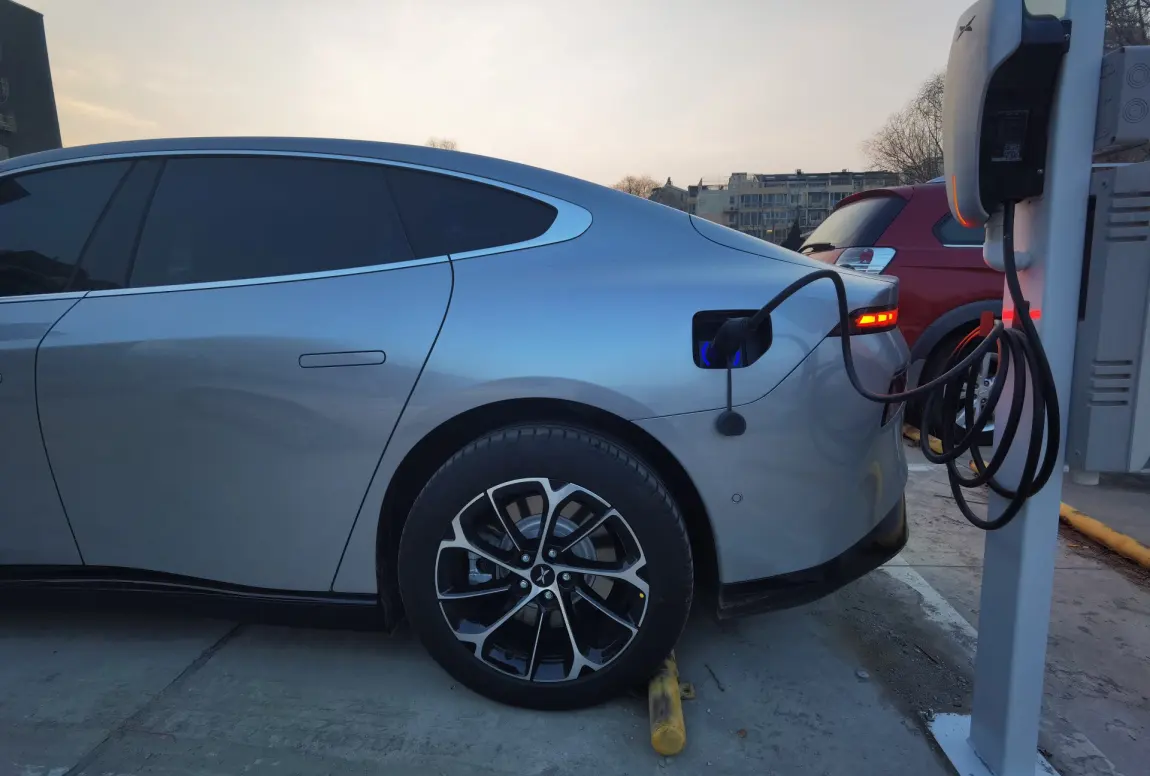

安装完成的当天,正好该补能,就直接插上慢充,给小P吃顿饱饭~

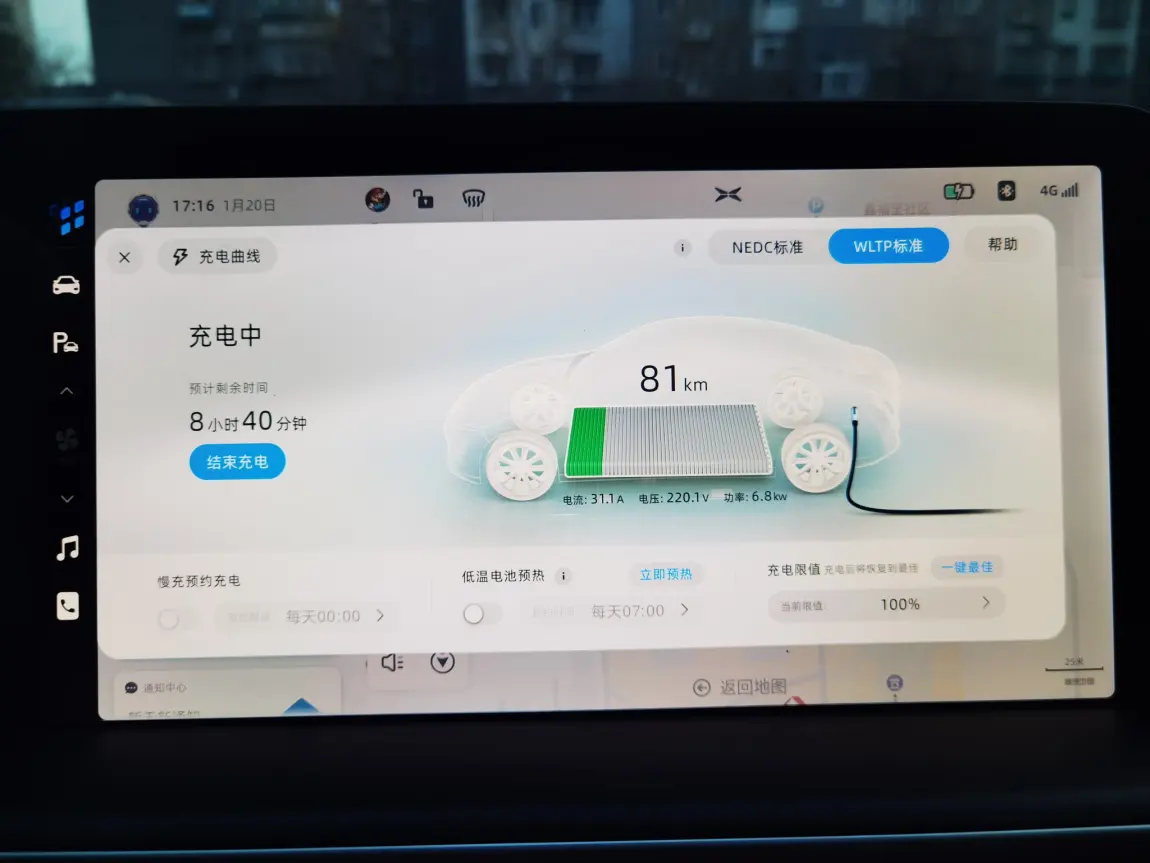

家用充电桩的功率,都是7kwh,虽然慢了些,但在可以在闲时预约充电,丝毫不受影响,第一次进行慢充,在家中还时不时通过app来进行监控,下次可以试试预约充电,计算好时间,充电结束电池预热都完成了,岂不快哉~

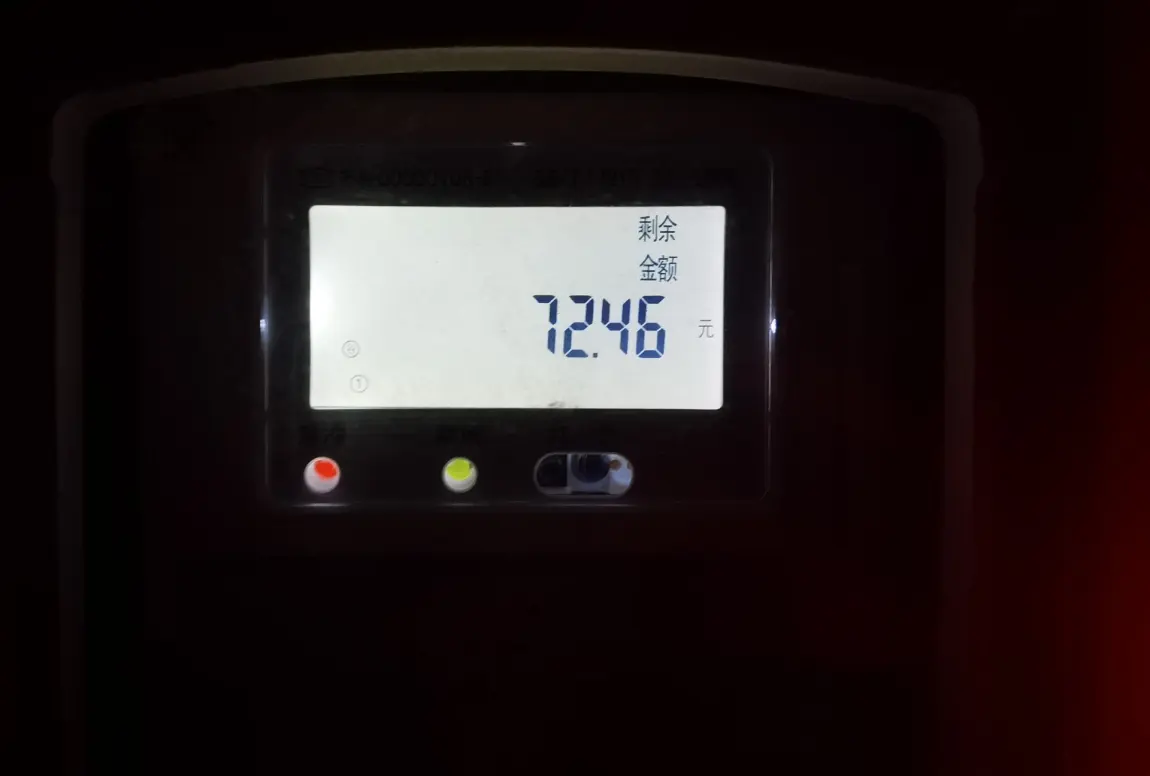

最后,电表初始金额为100元,从剩余81km到充满,仅需花费27.54元,难以置信。
材料下来后,与国网、充电桩公司、物业人员,现场收集材料(一周)



屡一下我此次的时间线,已作参考:
客服申请报装充电桩(72小时内)
与物业沟通,申请报装充电桩,问询提交材料
充电公司上门勘测,提交材料(一周左右)
提交物业材料,物业进行审批(一个半月)
预约国网、充电桩公司现场收集材料、最后勘测(1周左右)
预约施工(一周左右)
预约安装充电桩(一周左右)
安装电表(24小时内)
完结
#守护充电桩 向占位说不#
#充电那些事儿#
#畅谈鹏友值#
@鹏友大管家
